Déploiement production interne 2025 & 2026

Document interne Ouest Biologie - Parc automates des plateaux techniques Ouest Biologie

1. Déploiement de la solution roche - sur fin 2025 et 2026

Plateaux techniques concernés :

➡️Tinténiac : sang (secteur chimie/immuno)

➡️Plérin

➡️Pontivy

➡️Saint-Malo







Pourquoi ces changements ?

👉 Modernisation des plateaux techniques

👉 Amélioration des flux et de la connectivité

👉 Harmonisation des pratiques inter-sites



Nouvelle organisation sur la période et post-déploiement :

⚙️ Déploiement de nouveaux automates sur les plateaux : cobas pro CE, cobas pro CEE…

🔄 Modifications des flux entre sites

🚛 Ajustements logistiques (coursiers)

👩‍🔬 Adaptations organisationnelles temporaires

🧪 Périodes de nouvelles validation de méthode

2.Retroplanning du déploiement par plateau

📍 Tinteniac : plateau sang (secteur chimie/immuno)

📅Retroplanning – étapes clés & impacts

✅ Novembre – Phase d’installation

5–6 novembre
Déplacement du cobas pro CE + livraison des cobas pro CEE
👥 Impact équipe : le 6/11 → production BE35 basculée sur le plateau d’Avranches


🟪 Décembre – Arrivées d’équipements

28 novembre
Livraison cobas pro CE
👥 Impact équipe : aucun impact opérationnel

15–19 décembre
Arrivée cobas p701 & p501  (frigo)
👥 Impact équipe : aucun impact opérationnel


🟧 Janvier → Mars – Transitions techniques

20 janvier → 8 avril
Production en stand alone (pas de connexion)
👥 Impact équipe :
· travail en stand alone → possible traitement AJOUP à J+1 jusqu’au 08/04/2026
· consignes détaillées communiquées par les biologistes en amont

2 mars
Fin des anciens automates

2 mars → 5 mai
Travail sur automates non connectés
👥 Impact équipe :
· adaptation aux flux
· organisation communiquée avant démarrage par les biologistes

6–27 mars
Travail avec pré-analytique réduite (1 ouvert au lieu de 2)
👥 Impact équipe :
· centrifugation possible sur chaque site
· consignes transmises en amont par les biologistes


🟩 Avril – Retour progressif à la normale + greffe

Mars – Avril
Période de transition progressive
👥 Impact équipe : organisation transmise par les biologistes

8 avril
Démarrage « presque normal » sur le plateau
👥 Impact équipe : reprise progressive des flux habituels

8 avril → 5 mai
Greffe de l’automate C703 cobas pro CE + connexion CCM
(installation de la ligne dédiée spécifiquement aux prélèvements urgents & permettant le traitement du futur flux provenant de BE-Rennes, ex-AAB)
👥 Impact équipe :
· ajustements liés à la greffe
· adaptation aux nouveaux circuits


🟨 1er juillet -Entrée du flux BE-Rennes (ex – AAB) & prise en charge des urgences

Arrivée de la ligne d’urgence et du flux en provenance de BE-rennes
👥 Impact équipe : prise en charge du nouveau circuit

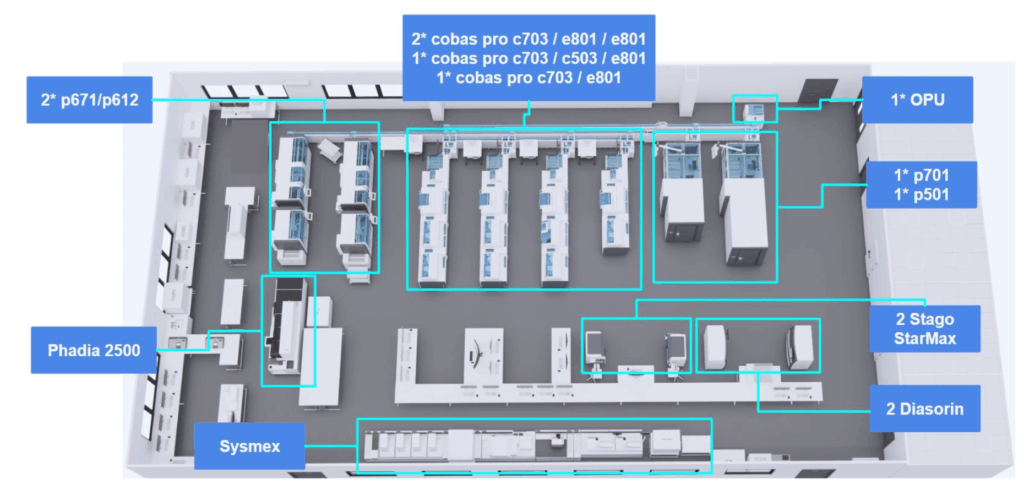

🔭 Projection du futur plateau technique :

📍 Plérin

📅Retroplanning – étapes clés & impacts

🟪 Décembre – Arrivées / mouvements d’équipements

15 décembre 2025
Déplacement du Cobas Pure
👥 Impact équipe :
De 10h à 18h → flux de Plérin dirigés vers Tinténiac


🟩 Février – Installation + validation de méthode

Début d’installation du nouveau Cobas Pro (7 semaines avant mise en production) : livraison, installation, validation de méthode
👥 Impact équipe :
· ajustement des pratiques pendant la validation
· pas d’impact annoncé sur les flux


🟧 Avril 2026 – Bascule sur le nouveau système

20 avril 2026
Passage routine du nouveau Cobas Pro
👥 Impact équipe :
· nouveau traitement des flux de Lamballe (envoi vers Plerin)
· modification des plans de tournée pour les coursiers
· adaptation aux nouveaux circuits de production et de transport

📍 Pontivy

📅Retroplanning – étapes clés & impacts

✅ Octobre – Arrivée d’équipement

✅ 14 octobre
Livraison cobas pro CE
👥 Impact équipe : aucun impact opérationnel


🟪 Décembre 2025 – Préparation & mise en production

16 décembre
Passage en routine du Cobas Pro
👥 Impact équipe :
· validation de méthode en cours
· pas d’impact sur les flux existants

📍 Saint-Malo

📅Retroplanning – étapes clés & impacts

🟧 Mai →  juin – Déménagement & installation
Déménagement du Cobas Pure depuis Plérin vers la CCE – Saint-Malo
👥 Impact équipe :
· installation et livraison
· production test
· validation de méthode
